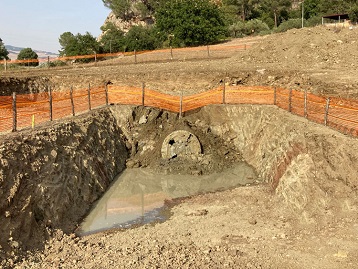

穿越地中海和绿溪天然气顶管项目,通过西西里岛将天然气从阿尔及利亚和利比亚输送到欧洲。其中,需要在西西里的尼科西亚镇使用微型隧道设备安装一条全新的天然气管道。

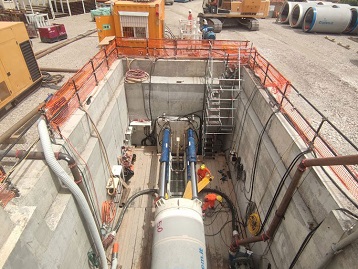

为了使掘进精度最大化,该项目在海瑞克的机器上装配了VMT的顶管导向系统。该项目的承包商Ing. La Falce SRL公司是VMT的新客户。
该项目的三段掘进都使用了VMT的导向系统,且第三段掘进于2021年9月16日贯通。第一段始于2021年5月1日,仅27天后即2021年5月28日成功贯通;第二段始于2021年6月14日,2021年7月22日贯通。
直径1.6米的管道垂直曲线半径2000米,第一段和第二段在接收端有陡峭的斜坡(第一段+249 mm/m,第二段+213 mm/m)。较大的倾斜角度和硬岩地质使隧道掘进特别困难。
硬岩施工环境——有时与其他地质结合——顶管机在高压力和高接触力下运行。大坡度线路导致管道在两种力之间挤压:当试图将管道从始发井向上推时,重力会将它们压回。这种条件的组合在管道的不同部分产生了偶尔释放的微应力。由此产生的震动导致管道剧烈且不均匀的来回运动。为了应对这种情况,我们对全站仪支架进行了加固。尽管VMT系统仍面临较大的震动,但系统的稳定性得到了极大的提高,开挖得以按计划继续进行。
此外,还要提前测量确定管道轴线在高程中的正确位置。在测量过程中的额外准备工作和精确节点,让系统保持最佳性能。
第三段掘进非常具有挑战性,呈现了地下施工环境的复杂性。掘进前半段的地质主要是石英石,极易造成刀盘磨损;掘进后半段的地质主要由粘土组成,易造成机器刀盘结泥饼而停机。
再次祝贺该项目顺利贯通!
